Riziková analýza opotřebenosti je základním článkem pro hodnocení stavu objektů a potrubí. Pomocí čtyř základních faktorů – stáří, poruchovost, využití kapacity a vliv na kvalitu vody lze u všech částí infrastruktury vyhodnotit její stav, který pak použijeme při sestavování plánů obnovy. U potrubí jsou parametry rizikové analýzy doplněny o další volitelné parametry – parametry jsou tří typů: třída (např. maximální tlak, kolísání tlaku), výčet (např. podzemní voda nebo typ zatížení povrchu) a speciální seznam, který obsahuje informace o tom, že je např. hluboké uložení, potřeba rekonstruovat komunikaci v nejbližším období apod. Součástí je také parametr „rekonstrukce komunikace do x let“. V případě potřeby je na zakázku možné přidat další rizikové faktory dle přání. Pokud nemáme dostatek údajů, můžeme místo rizikové analýzy použít prosté subjektivní hodnocení stavu objektů 1-5.
Plány financování obnovyPomocí plánů financování obnovy sestavíte Plán financování obnovy podle předlohy dle Vyhlášky Ministerstva zemědělství ČR č. 428/2001 Sb., kterou se provádí zákon č. 274/2001 Sb., o vodovodech a kanalizacích pro veřejnou potřebu a o změně některých zákonů (zákon o vodovodech a kanalizacích), Příl.18. Prostředky na obnovu můžete spočítat obdobně jako účetní odpisy. V případě změn nebo úprav legislativy Vám bude v rámci servisní smlouvy výstup upraven podle aktuální legislativy.
Střednědobé plány obnovyStřednědobé plány obnovy využívají pro své sestavení minimálně čtyři základní parametry opotřebenosti – stáří, využití kapacity, poruchovost a vliv na kvalitu vody. Umožňují navrhnout konkrétní střednědobé plány obnovy podle množství finančních prostředků, které jsou k dispozici. Výstup odpovídá požadavkům Vyhlášky Ministerstva životného prostredia Slovenskej republiky č. 262/2010 Z. z., ktorou sa ustanovuje obsah plánu obnovy verejného vodovodu, plánu obnovy verejnej kanalizácie a postup pri ich vypracúvaní. Na základě plánovaného množství finančních prostředků v budoucnosti a výsledků rizikové analýzy opotřebenosti infrastruktury Vám eVaK® sestaví žebříček nejopotřebovanějších objektů, potrubí a jejich částí

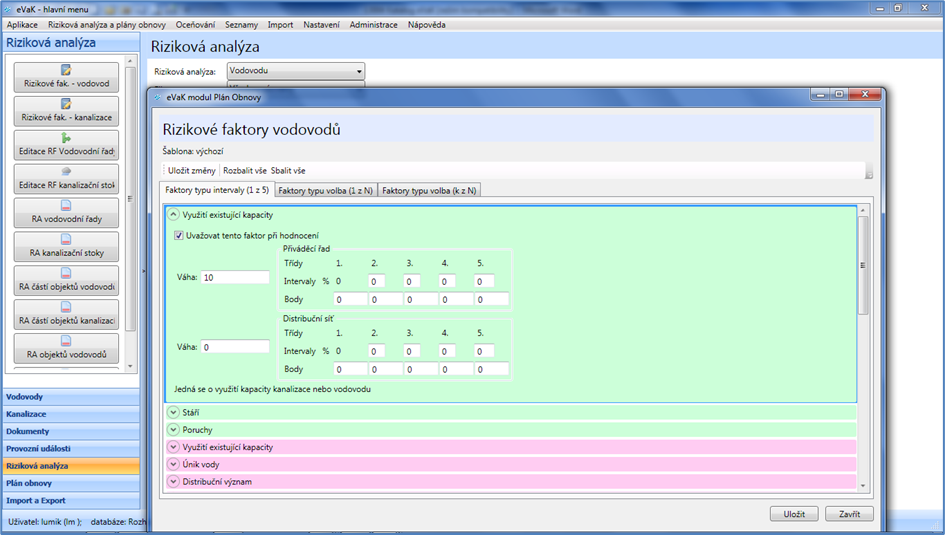

Obr.1 - Nastavení rizikových faktorů
Stanovení životnosti potrubí a objektů a stanovení životnosti částí infrastruktury
Životnost veškerých částí infrastruktury je uživatelsky definovatelná. Nastavení životnosti je využíváno hierarchicky. eVaK ® obsahuje knihovnu stáří objektů, trubního materiálu a částí objektů.
Finanční prostředky pro obnovu
Finanční prostředky pro obnovu infrastruktury pro střednědobé plány obnovy jsou individuálně editovatelné pro jednotlivé skupiny infrastruktury a jednotlivé budoucí roky.
[1] Opotřebenost -= stav
